À partir du 13 mars 2024, les travaux de construction du nouveau pont ferroviaire à Vallée-Jonction entraîneront la fermeture définitive d’une section de la rue Jean-Marie-Rousseau, entre la rue Bilodeau et la rivière Morency, sur la rive est de la rivière Chaudière. Les usagers de la route devront emprunter les routes 173 et 112 pour accéder au secteur. Le passage sera maintenu seulement pour les piétons et les cyclistes.
Le chemin de fer Québec Central a été construit en 1869 et relie Charny à Sherbrooke et à Lac-Frontière sur 344 km de voies ferrées.
Le gouvernement du Québec s’est engagé à réhabiliter les 109 kilomètres du chemin de fer entre Charny et Thetford Mines.
La réhabilitation du chemin de fer permettra d’offrir une alternative durable au transport de marchandises par camions afin de contribuer au développement économique de la région de la Chaudière-Appalaches.
D’ici la fin de 2025, une soixantaine de kilomètres de voie ferrée (entre Sainte-Marie et Thetford Mines) devraient être mis en service. Que vous soyez à pied, en voiture, à vélo ou en véhicule hors route, l’insouciance ou la témérité peuvent avoir de lourdes conséquences. En tout temps, aux abords des voies ferrées, la prudence est de mise. Adoptez dès maintenant les bonnes pratiques aux abords des voies ferrées.

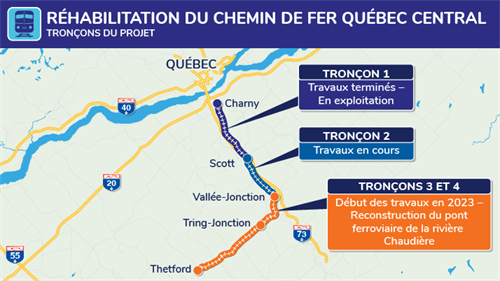

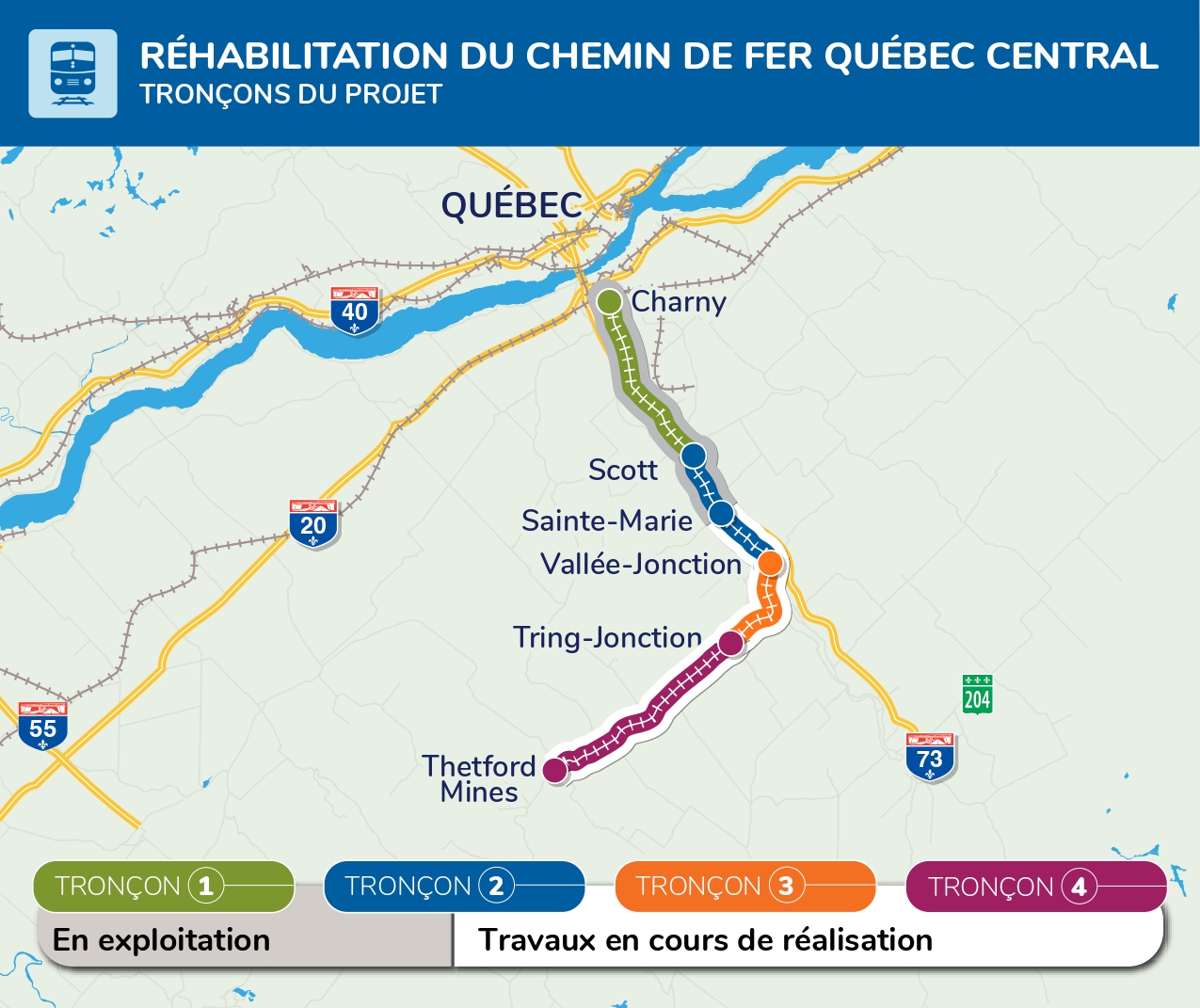

La réhabilitation du chemin de fer Québec Central a pour objectif :
L’exploitation du tronçon de 33 km entre Charny et Scott est désormais possible. Le Ministère est responsable de son entretien. Les interventions suivantes sont notamment réalisées :
Le Ministère a également entrepris la réhabilitation du tronçon inexploité de 18 km entre Scott et Vallée-Jonction, qui comprend cinq structures. Jusqu’à présent, les travaux suivants ont été effectués :
La portion entre Scott et Sainte-Marie est désormais en exploitation.
Les travaux de réhabilitation sur ce tronçon de 58 km regroupent :
Les premières interventions débuteront à l’été 2023, notamment la reconstruction du pont de la rivière Chaudière et celui de la rivière Morency, ainsi que l’approvisionnement des nouveaux rails.
Il est prévu que la remise en service complète de ces tronçons soit complétée d’ici la fin de l’automne 2025.
La réhabilitation du chemin de fer entre Charny et Vallée-Jonction (tronçons 1 et 2) est un projet en réalisation qui représente un investissement de 59,2 M$.
La réhabilitation du chemin de fer entre Vallée-Jonction et Thetford Mines (tronçons 3 et 4) représente, quant à elle, un investissement de 440 M$.
La planification d’un projet comme la réhabilitation du chemin de fer Québec Central se fait en collaboration avec le milieu et les partenaires concernés.
À l’heure actuelle, le Ministère assure la coordination de deux bureaux de suivi de réalisation avec la communauté, les élus et les industries du milieu pour la réhabilitation du chemin de fer entre Vallée-Jonction et Thetford Mines. Des séances d’information publiques seront également organisées dans les différents secteurs concernés afin de présenter le projet et les travaux à venir à la population.
Pour ne rien manquer au sujet du projet, abonnez-vous à l’infolettre.
Pour toute demande de renseignements liée au projet de réhabilitation du chemin de fer Québec Central, vous pouvez communiquer avec le ministère des Transports et de la Mobilité durable, en composant le 511 ou en remplissant le formulaire en ligne.
